信息化是我国产业优化升级和实现工业化、现代化的关键环节,要实现国民经济持续快速健康发展,推进经济结构战略性调整,不断提高人民群众的生活水平,其中- -项覆盖现代化建设全局的战略举措,就是要大力推进国民经济和社会发展信息化。
数据中心作为信息化系统工程建设的“心脏”,正在国计民生中扮演着越来越重要的角色。计算机机房的环境条件是影响计算机主机及各种通讯设备长期可靠运行的-一个重要的因素。它直接影响到设备的稳定性、可靠性,使用效率和寿命。同时,计算机机房又是工作人员进行操作和监控的场所,如何既满足计算机机房内设备的运行环境又考虑工作人员工作环境的舒适性,即以人为本人机并重理论是现代计算机机房设计的基本理念。
本次数据中心机房建设是机房建设的一个重要任务,也是关键工作。但机房又与数据中心基础设施的总体设计内容息息相关,只有通过对数据中心基础设施的整体设计,才能实现机房的合理设计,充分满足机房不断发展的需求。
根据行业的积累经验,该机房的设计和建设必须满足当前单位的各项业务应用需求,并以如下原则进行设计:
可用性 由于机房关系到整个业务的正常运行,因此要求达到至少5个9的不间断供电、配电和制冷的可用性,保证每台IT设备都能得到安全的、稳定的、不间断 的电源供应和散热能力。同时,计算机机房要求达到A级环境标准,保证温度、湿度、洁净度、噪音、电磁干扰与屏蔽要求。 技术性 本工程涉及的各系统应具备数字化、网络化、机房的典型特征,须采用代表 行业发展趋势国际或国内通行的先进技术。 节能型 由于数据中心的制冷系统的运行费用占数据中心整体运行费用的比例非常高,在建成并达到设计容量后,其运营能耗将是一个非常巨大的数字。采用高效节能的制冷系统,将为数据中心节约大量的运行费用。所以对制冷系统的节能设计提出了较高的要求。具体的技术指标将采用PUE值来衡量。 可扩容性 基于业务的不断发展,以及信息系统建设的发展和不确定性,各系统的设计应考虑未来发展要求,系统可实现UPS输出功率、电池后备时间、配电回路、机柜、制冷容量的在线扩容。特别是要满足高功率密度机柜的制冷扩容要求。要求基础设施的设计最好为标准化、模块化、热插拔、冗余设计。. 建设绿色机房 在实现先进性、可靠性的前提下,系统的配置设计应达到性能与价格的优化目标。系统设置除考虑建设时的一-次性投资外,还应充分考虑系统运行时的运行成本,并使之达到最小化。
1、新建数据中心按照GB50174-2008中A级机房的标准进行规划设计建设,如果由于现场应用环境的限制,可部分采用B级机房的标准。
2、新建数据中心在满足可用性的要求下,必须考虑数据中心的运行成本。即2、新建数据中心在满足可用性的要求下,必须考虑数据中心的运行成本。即考虑数据中心的节能型,充分利用先进的节能技术降低能耗成本。本次数据中心能源利用率设计指标PUE≤1.6 (满载)。

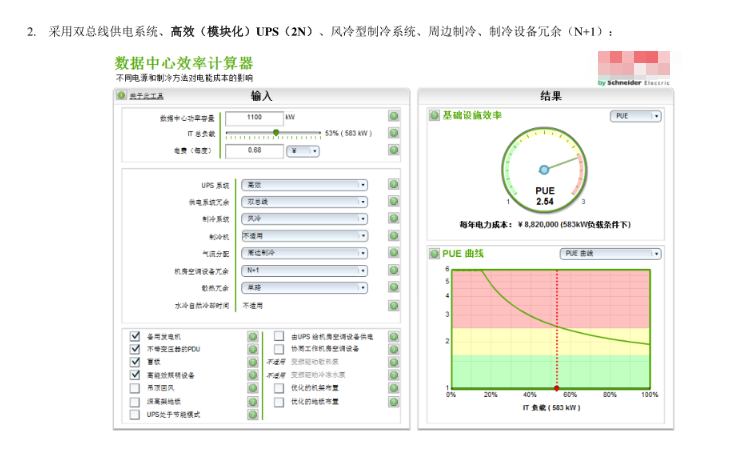

PUE≤1.6是绿色数据中心的标志之一!为了降低PUE值,我们应该采用怎样的系统架构?我们利用施耐德数据中心效率计算器来计算对比:

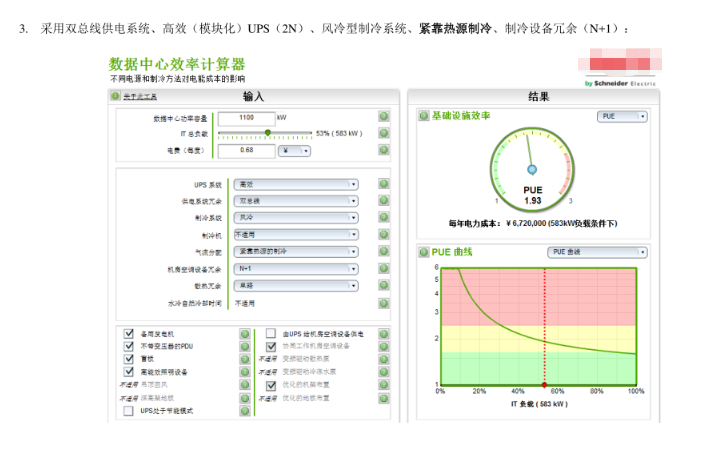

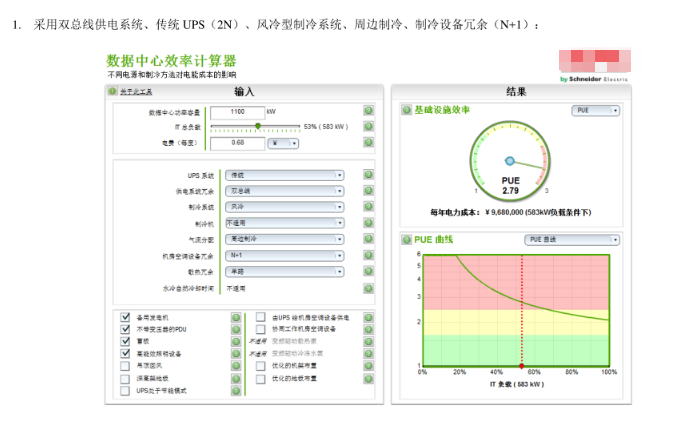

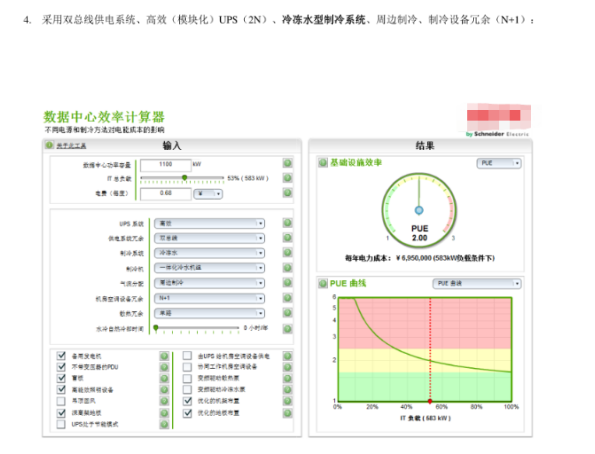

通过以上对比,为了构建绿色机房,使机房的PUE≤1.6,同时又保障机房的可用性。我们必须使用以下系统架构:

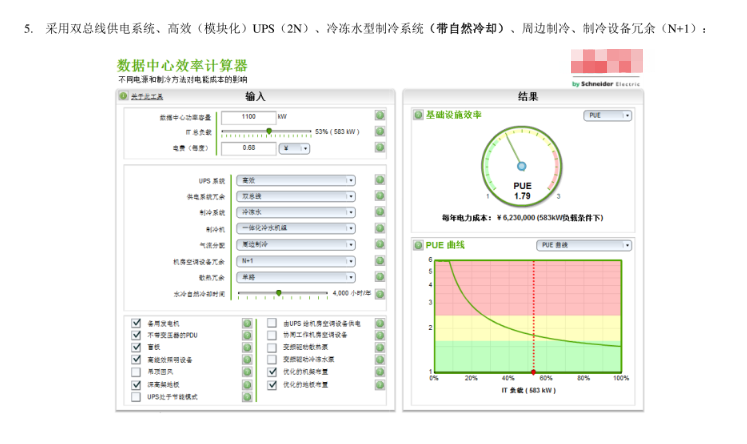

双总线供电系统、高效模块化UPS (2N)、 冷冻水型制冷系统(带自然冷却)、紧靠热源制冷(行级精密空调)、制冷设备冗余(N+1)、 热通道封闭。按照上述标准、设计思路及节能对比,机房为了构建绿色的A级机房,机房的PUE≤1.6,同时保障机房的可用性。

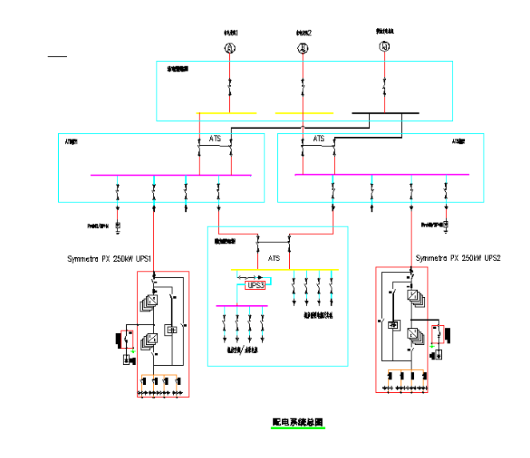

方案考虑机房建设的可用性、灵活可变化、设备的整齐化一、可维修性,并方案考虑机房建设的可用性、灵活可变化、设备的整齐化-一、可维修性,并实现在TCP/IP的统- -网络 平台,上实现机房设备的“即插即用、即管理”。机房前端电力来自大楼配电室,输出到ATS双电源切换柜,经过切换输出到.UPS配电柜和机房动力配电柜中。通过UPS配电柜一路输出(3相)引一路电源至UPS系统,经过UPS系统调整后输出至UPS系统输出配电柜,之后通过两路输出引到机房内的两个精密列头柜,实现对每个服务器机柜的配电。

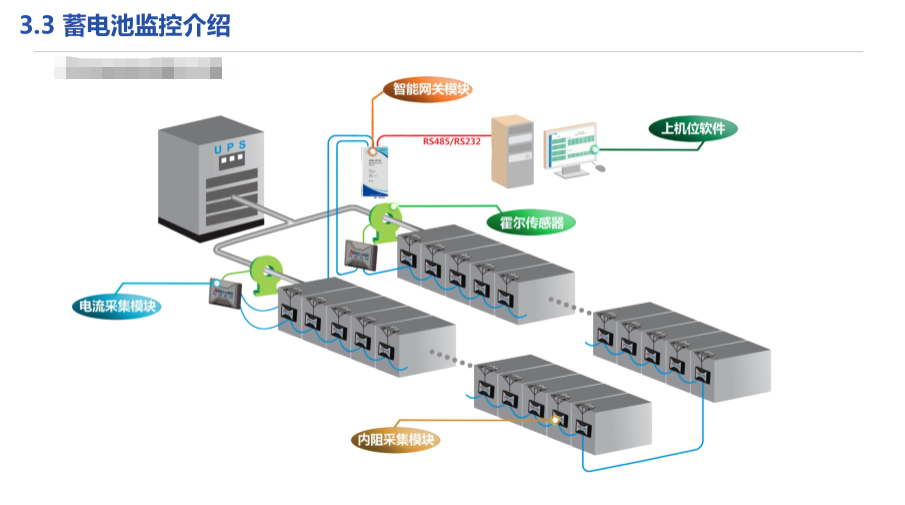

数据中心断电后的延时时间取决于UPS系统蓄电池的延时时间和制冷系统的延时时间。数据中心断电后,如果制冷系统不能保持持续运行,即使UPS可以持续为IT设备供电,数据中心也会因为环境温度的持续升高,出现宕机的危险,因此UPS系统过长的延时时间对于整个数据中心的延时是没有任何意义的。另外,机房上游的供电系统的架构,对于机房整体的可用性影响非常大,因此合理可靠的供电系统是必要的。
